截止6月6日下午,鄠邑校区地下人防工程南段、中段、北段同步攻坚,在钢筋连接绑扎、模板安装等核心工序实现阶段性突破,加速向结构施工纵深推进。

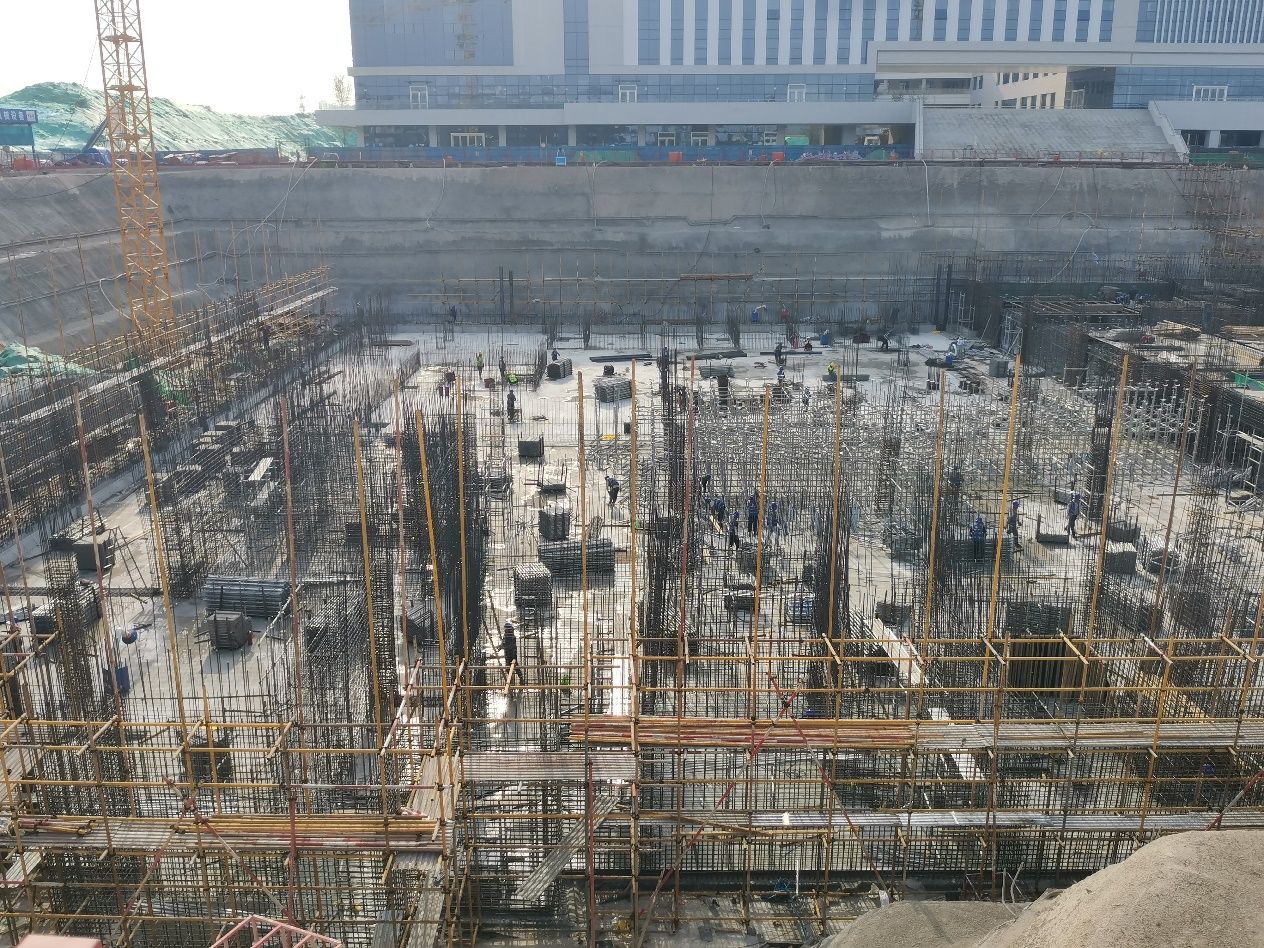

南段负二层挡土墙钢筋直螺纹套筒连接及绑扎完成45%,内墙电渣压力焊及绑扎达30%,框架柱钢筋施工进度过半。

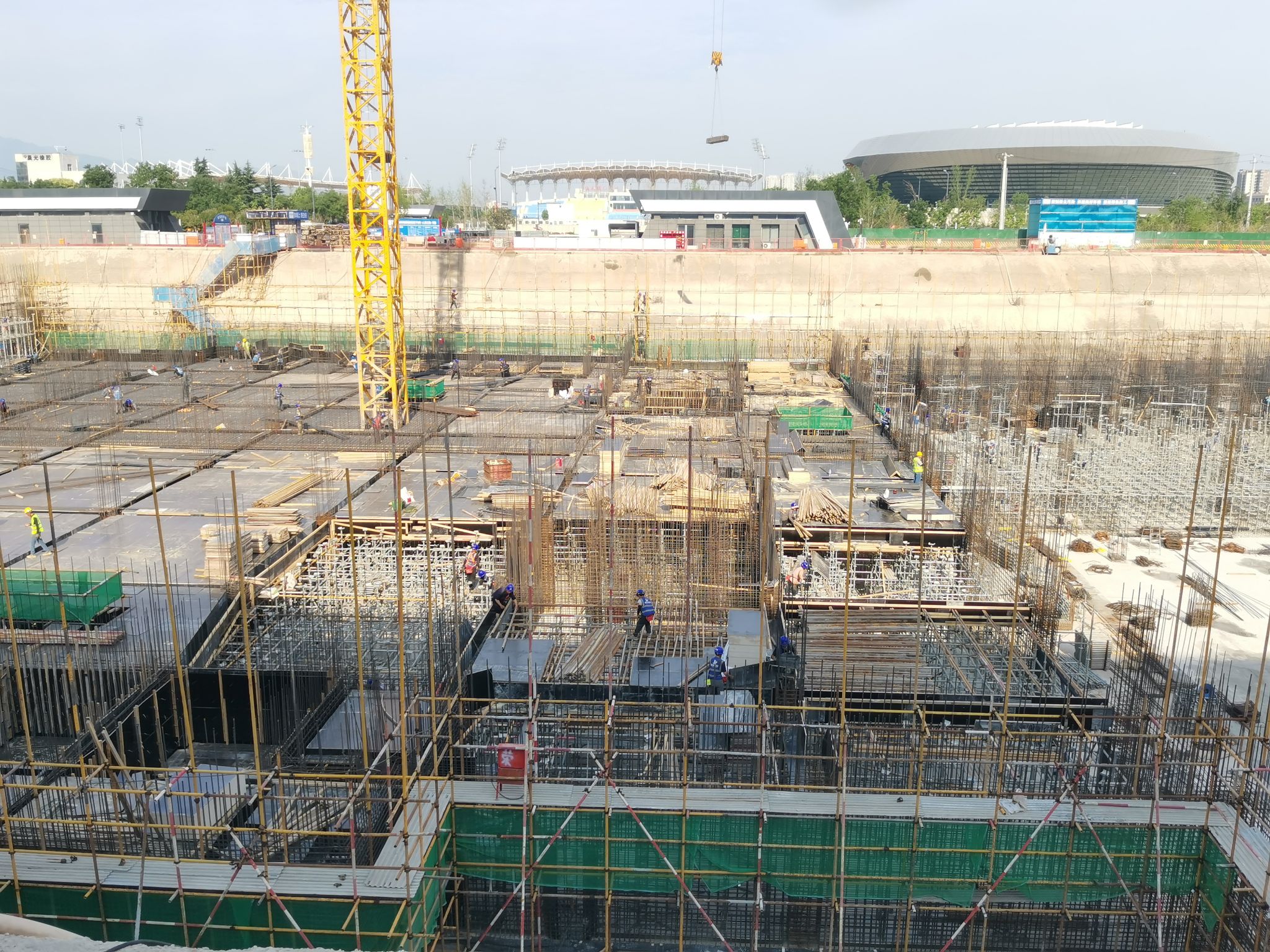

中段负三层顶板框架梁模板安装完成闭合,进入框架梁、顶板钢筋绑扎施工阶段。

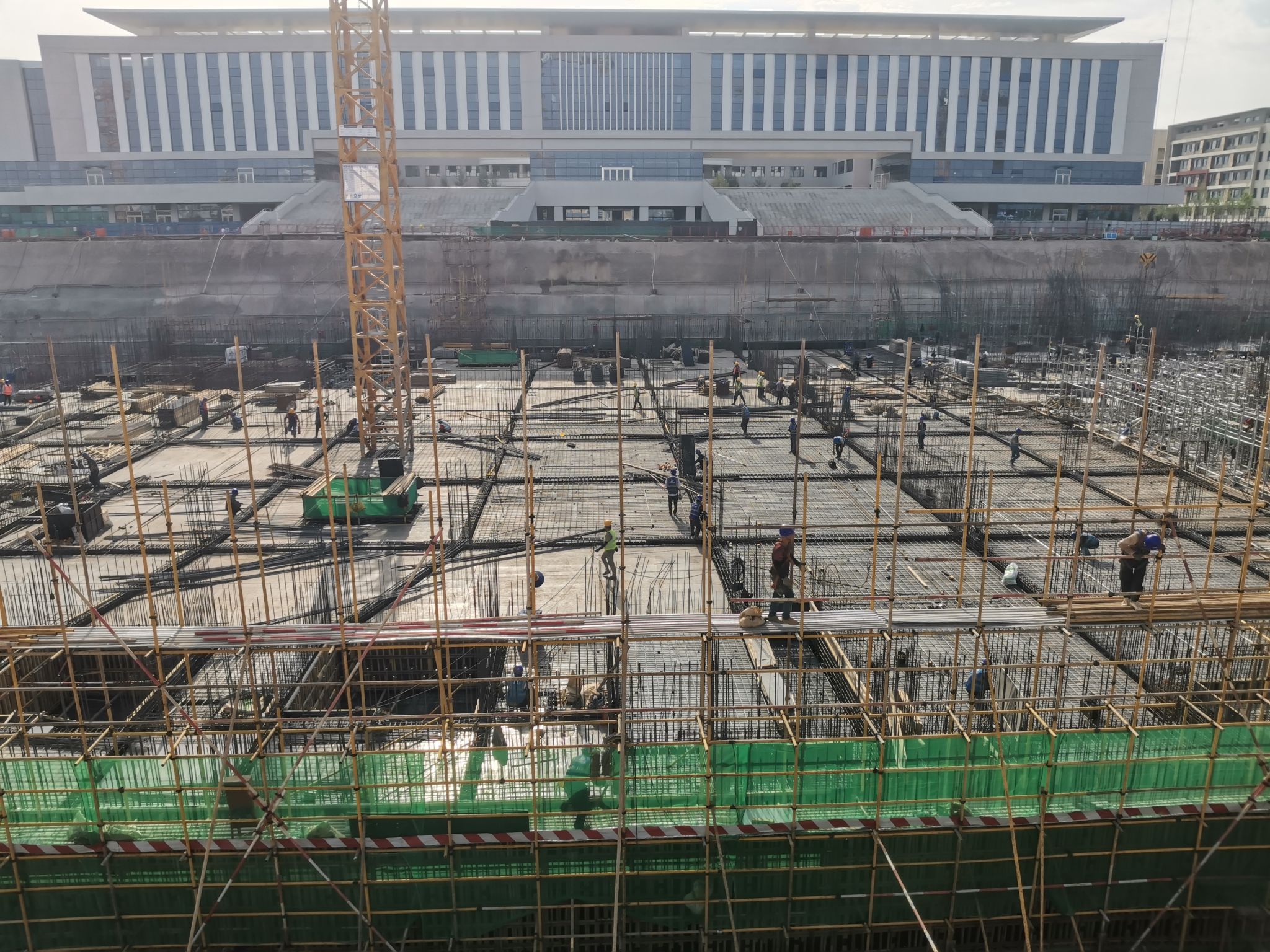

北段1区负三层顶板框架梁模板安装进入收尾,2区负二层挡土墙钢筋连接及绑扎、内墙钢筋施工、框架柱钢筋作业正进入快速施工阶段。

项目负责人齐卫民表示,下一步将聚焦南段、中段负三层混凝土缝隙灌注,中段钢筋绑扎、北段模板等收尾工序。严守质量安全,推动人防工程加速成型。
