截至5月30日,地下人防工程各区域段施工节奏紧凑,关键工序衔接顺畅,整体施工平稳有序推进。

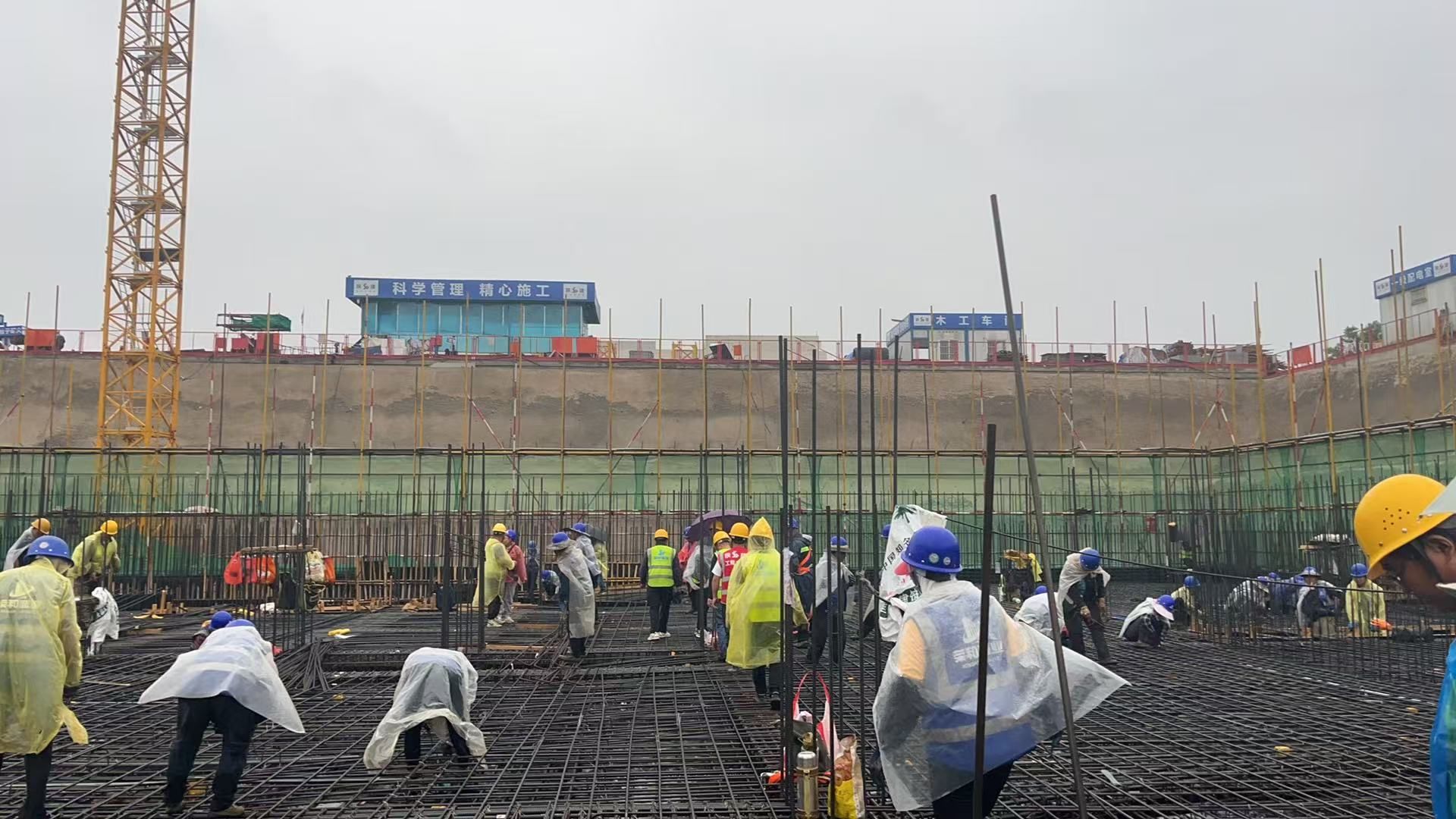

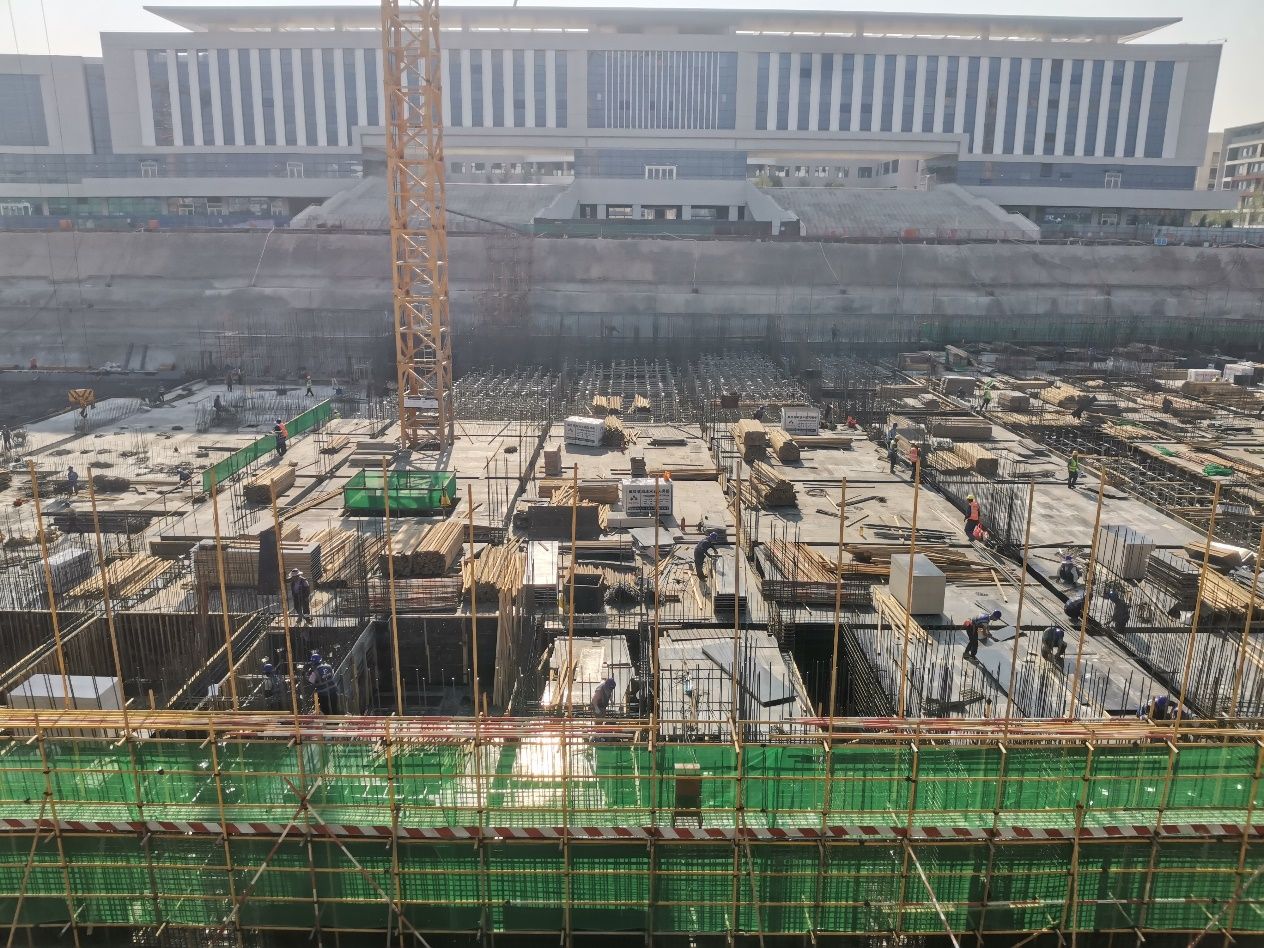

南段内墙模板支设与钢筋绑扎同步推进,负三层内墙模板支设全部完成,土墙模板支设也已完成90%、本周内预计全部完成。

中段区域钢筋绑扎施工已全面完成,验收后将开始模板安装作业。

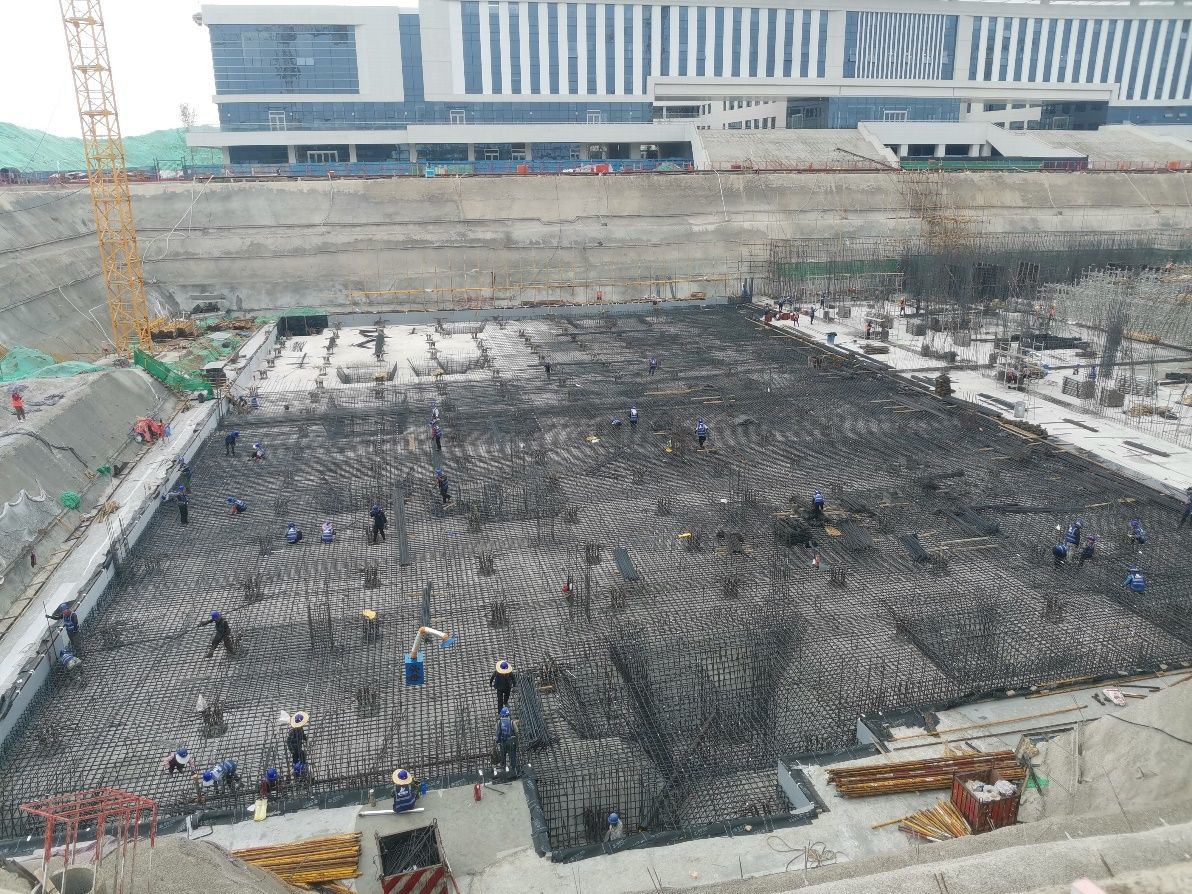

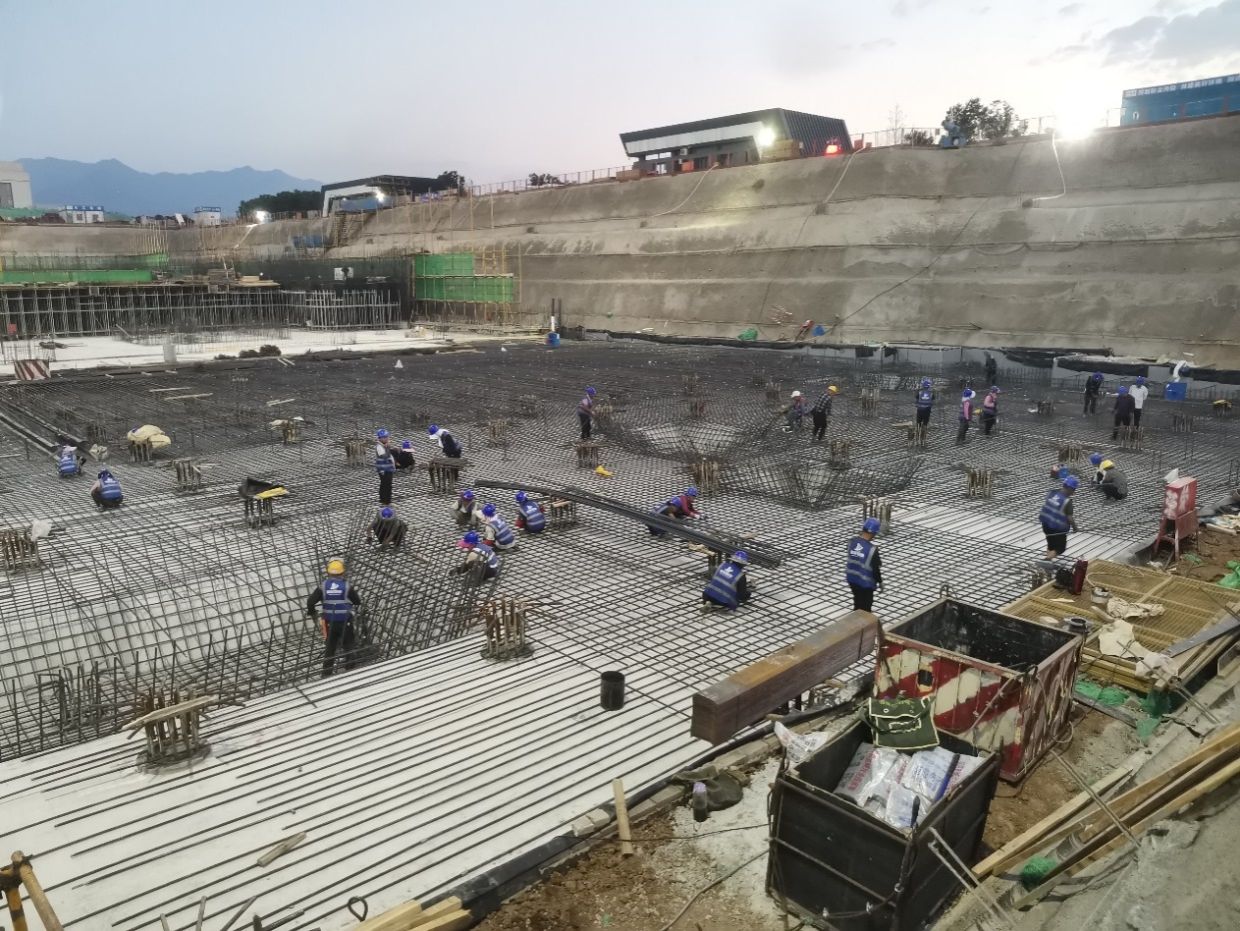

北段区域基础筏板浇筑施工按计划推进,正加快主体钢筋绑扎施工进度,为后续混凝土灌注创造条件。

项目负责人齐卫民表示,下一步将重点加强北段钢筋绑扎、中段模板安装及南段结构施工的资源调配,确保各环节质量可控、进度达标,力争按期完成负三层结构施工。

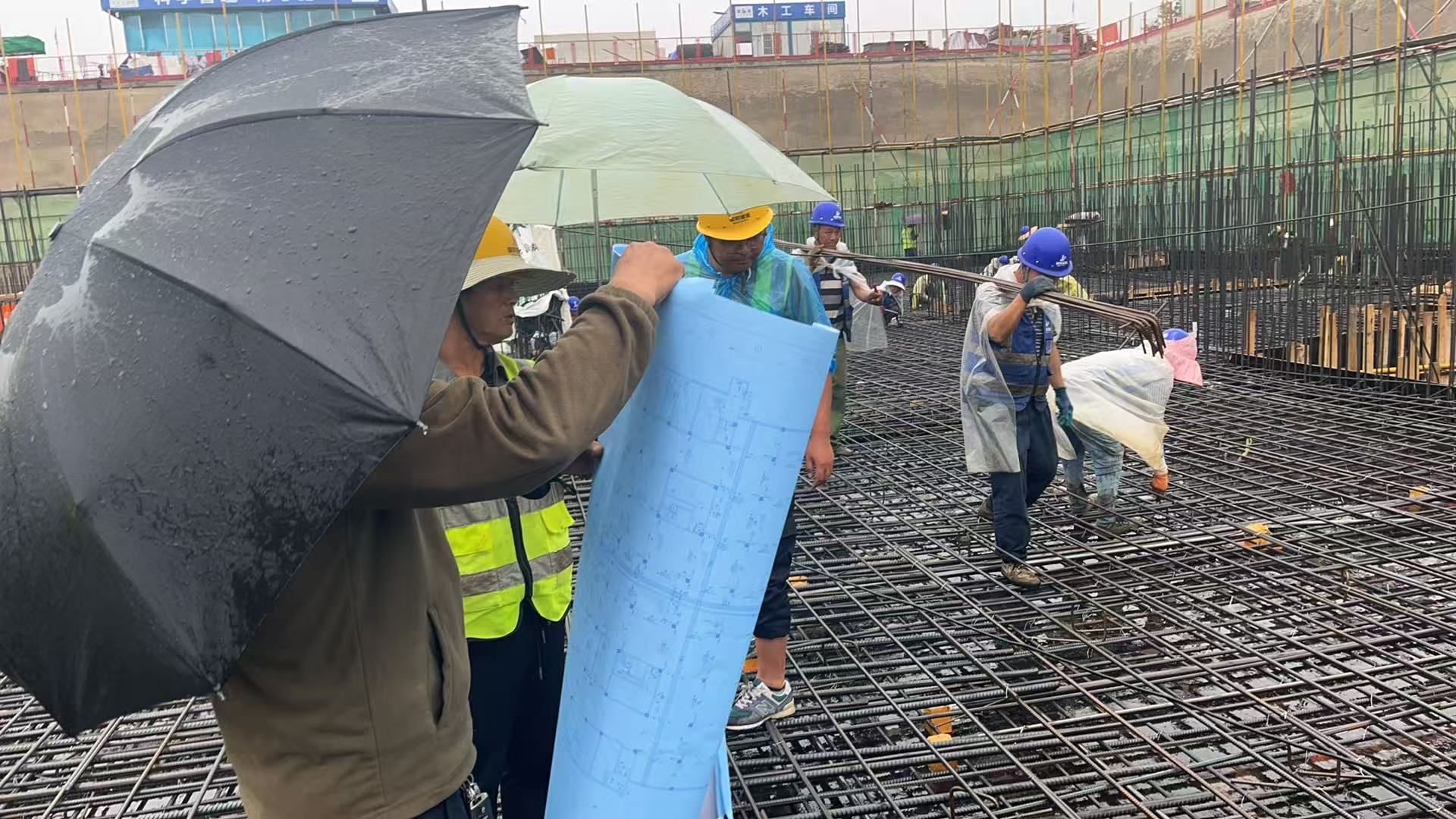

截止发稿,地下人防工程正冒雨抢工,力争31日启动南段负三层结构混凝土灌注作业。
