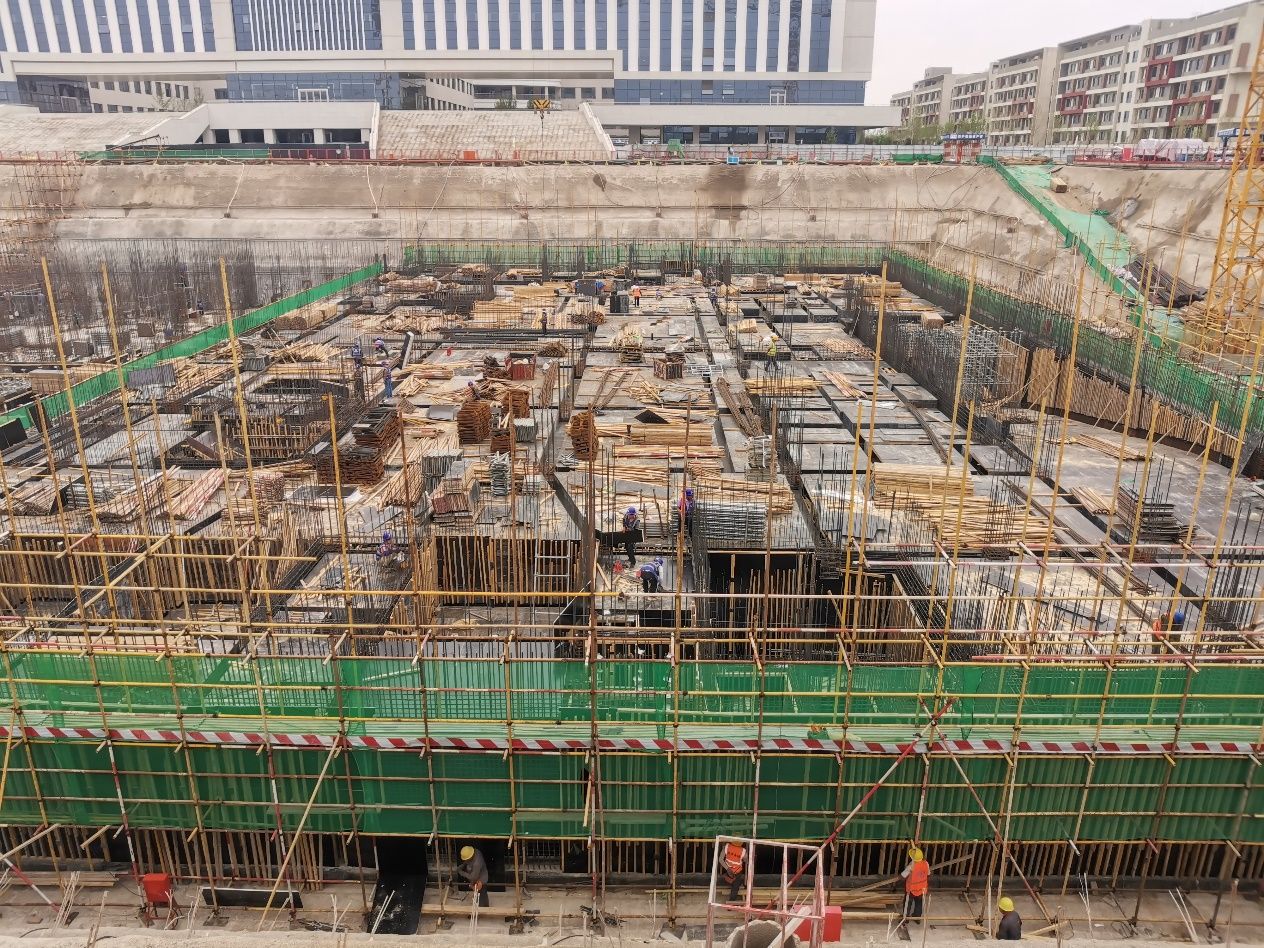

截止5月27日,地下人防工程项目现场如火如荼,施工进度高效推进。工程南段、中段、北段在模板支设、钢筋绑扎等关键工序上均取得突破性进展,为后续主体结构施工按下 “加速键”。
南段:模板支架与钢筋同步施工,模板工程“双过半”,框架梁施工近尾声。南段负三层挡土墙模板支设完成65%,内墙模板支设完成70%。两项核心模板工程均超半程,为下一步混凝土浇筑作业创造有利条件。

中段:钢筋施工“三箭齐发”,模板进度加速追赶。
中段负三层聚焦钢筋工程,挡土墙钢筋直螺纹套筒连接及绑扎完成70%、内墙钢筋电渣压力焊及绑扎完成75%、框架柱钢筋套筒连接及箍筋绑扎完成超90%。

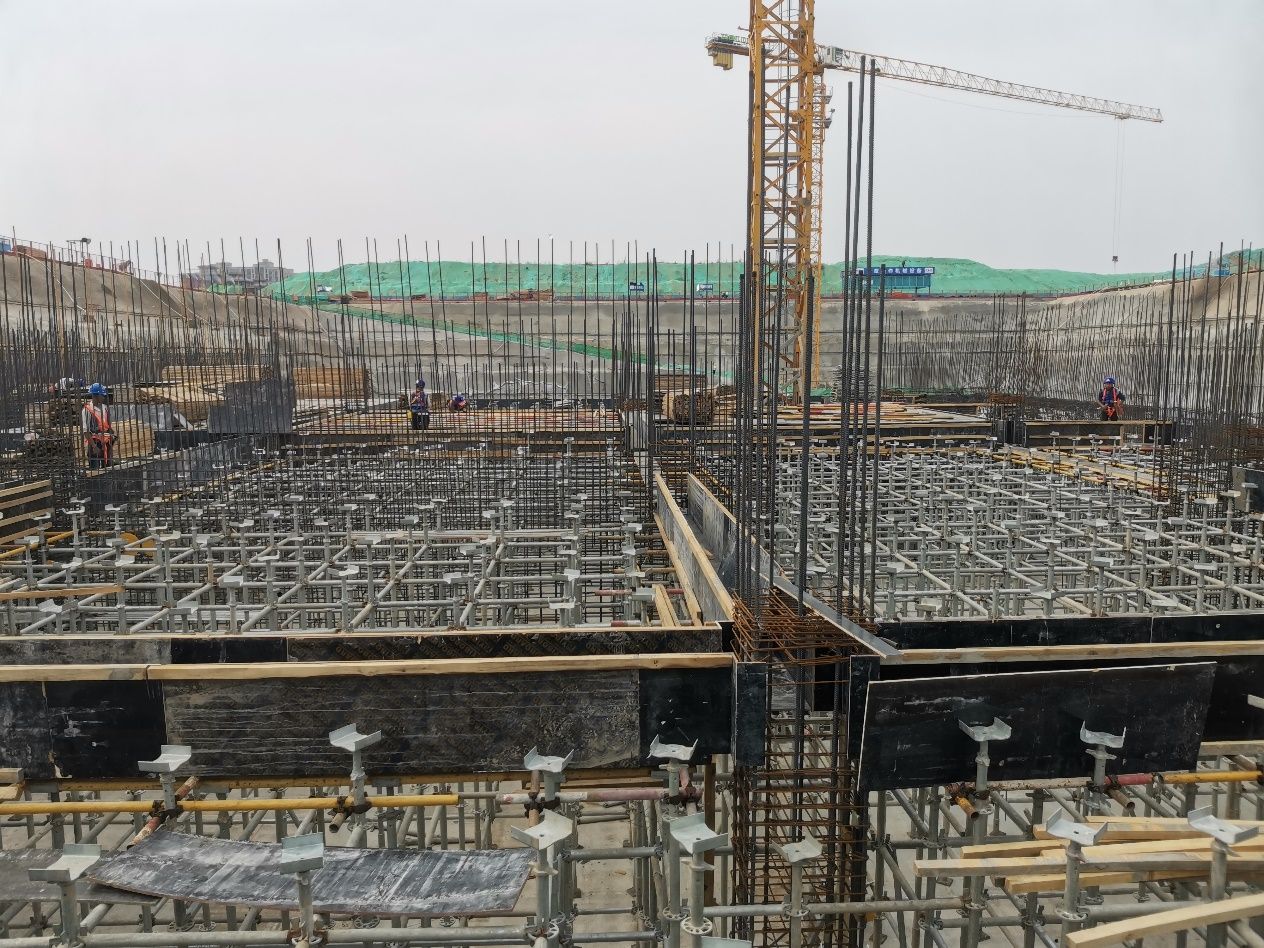

北段:筏板底筋收官在即,面筋施工全力冲刺。北段区基础筏板施工中,底筋直螺纹套筒连接及绑扎完成 95%(接近全面收官,面筋施工完成45%。

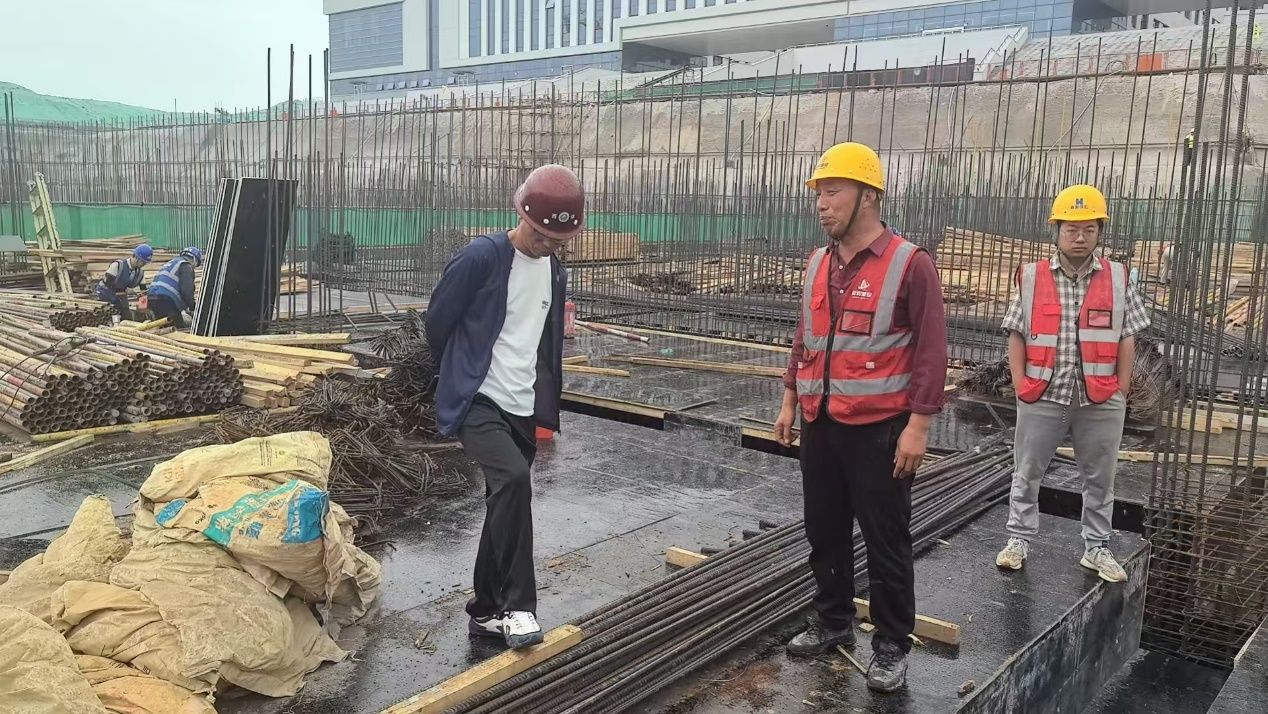

目前,项目部通过增派作业班组、延长有效工时等措施,全力提升面筋施工进度。项目负责人表示,“下一步将聚焦中段模板、北段面筋等滞后环节,通过动态资源调配、工艺优化,在严守质量安全底线的同时,加速推进工程建设。”
