截止5月21日,人防工程各施工段稳步推进,在南段、中段、北段施工中均取得了阶段性成果,工程建设有序开展。
南段施工方面,负三层挡土墙水平筋绑扎工作全部完成,内墙水平筋绑扎完成度达95%,负三层顶板框架梁模板安装完成60%;各项工作按计划有序推进。

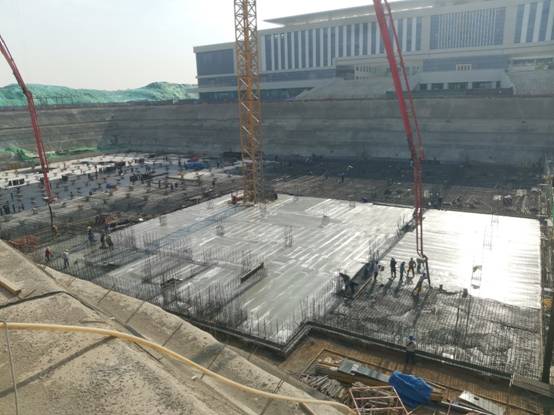

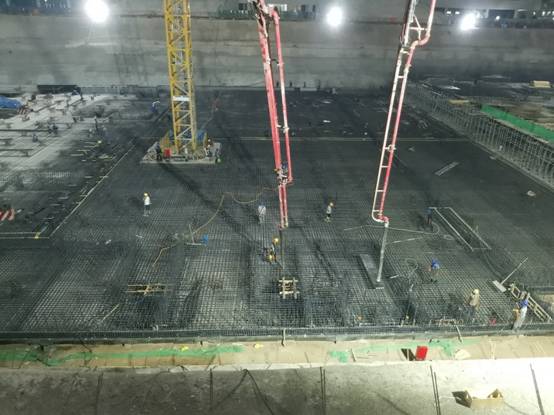

中段施工进展顺利,基础筏板底筋直螺纹套筒连接及绑扎工作已全部完成,面筋直螺纹套筒连接及绑扎完成90%,墙柱基础插筋完成70%,基础筏板砼浇筑完成90%,剩余部分将尽快完成,确保中段基础工程的稳定性和安全性。

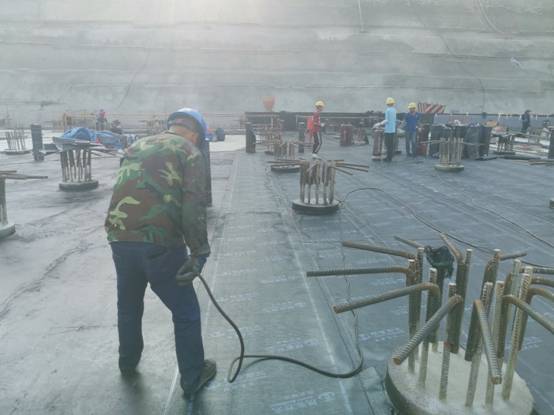

北段基础筏板底筋直螺纹套筒连接完成20%,基础底板防水卷材铺贴完成40%。施工团队正合理调配资源,确保整体工程进度不受影响。

各施工段严格把控质量安全,科学组织施工,顺利完成了既定的施工任务。后续将继续优化施工方案,确保人防工程建设高效、优质推进。
